近日,由湖北科投旗下中心城投公司投資建設的光谷五路(高新大道—高新五路)電力通道正式投用。作為武漢東新500千伏變電站220千伏配套送出工程的關鍵組成部分,該通道的建成,為全長20多公里的整體線路輸電奠定了重要基礎。

全省首例!長距大截面220千伏電纜工程
武漢東新500千伏變電站220千伏配套送出工程線路總長超過20公里,是湖北省首例超長距離、大截面220千伏電纜輸電項目。項目建成后,將為中國光谷提供更穩定、更可靠的電力供應保障。
中心城投公司承擔的光谷五路電力通道,是該整體工程的關鍵區段之一,沿光谷五路地下敷設,全長4.6公里,肩負著中心城片區南北電力主干網互聯互通的重任。該段通道投用后,它不僅為“光芯屏端網”萬億級產業集群注入澎湃動能,更以高可靠性的電力保障,構筑起支撐區域高可靠性供電、服務重大產業項目落地的“能源大動脈”。

120天完成4.6公里地下通道建設

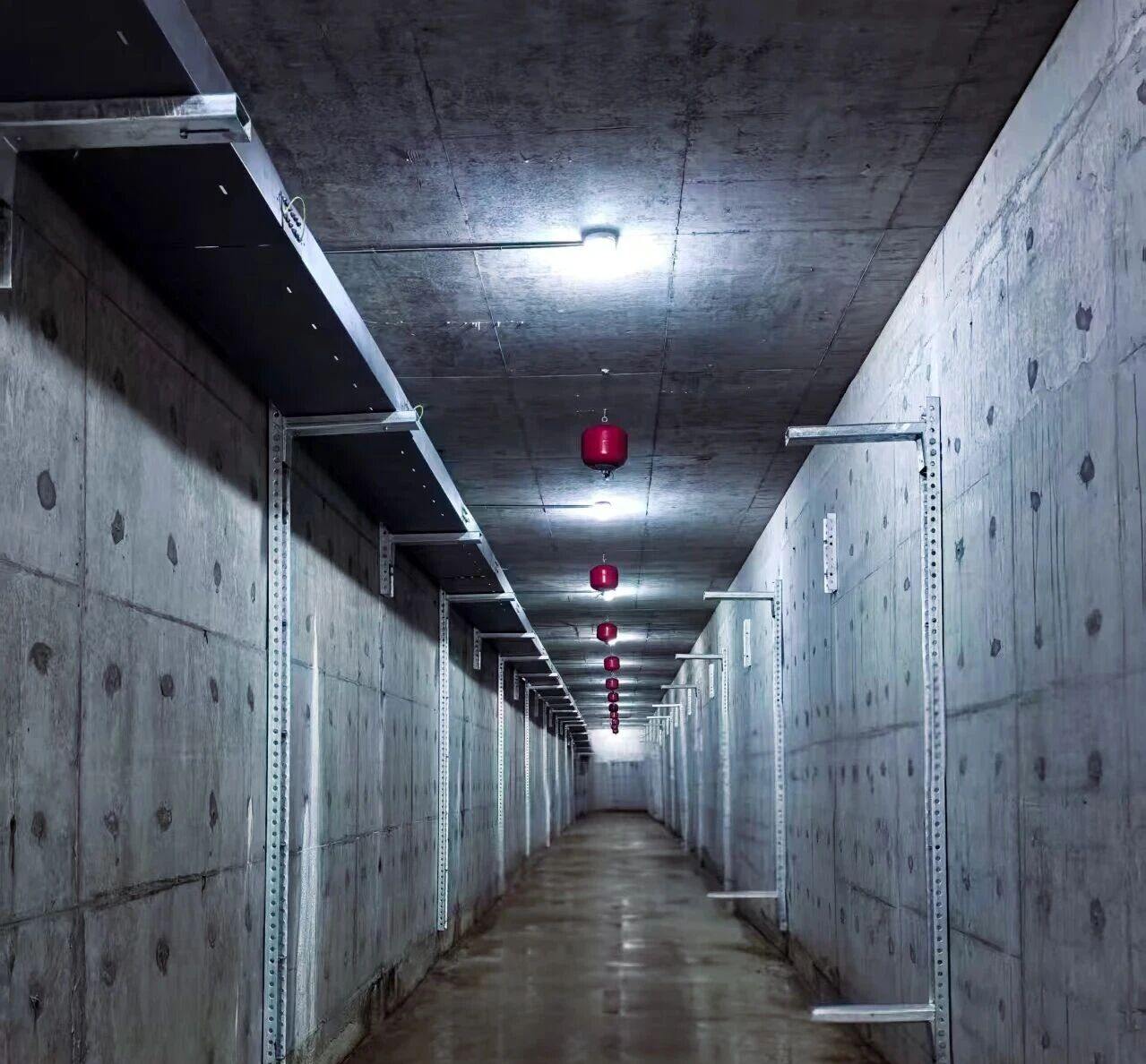

4個月的有效工期、4.6公里地下管廊,大面積的電纜支架、通排照設備、出地面設施及接地施工同步鋪開——這是量與速的雙重考驗;更棘手的是施工區段與地鐵11號線、19號線站點、地下空間、光谷綜合管廊項目斷面交叉重疊,光谷五路、高新二路等市政道路需同步開挖,交叉作業風險如履薄冰,統籌協調更是步履維艱。
中心城投公司錨定“6月中旬送電”的軍令狀,摒棄常規作業思維,以“全斷面突擊、多點位開花”的戰術,向每一寸作業面要時間,向每一道工序要進度,向每一個環節要效率。攻堅專班掛圖作戰、日夜輪轉,硬是在2026年春節前搶出開工面。春節期間,建設團隊主動放棄闔家團圓,堅守一線不停步,連續施工不斷檔,奮戰熱情不減退,有力保障了項目連續高效推進。與此同時,團隊主動對接相關職能部門和產權單位,以“破壁式”協調化解交叉作業梗阻;更與供電公司無縫聯動,對標送電驗收標準逐項精研,確保安全零隱患、質量零缺陷、驗收零延誤。從設備安裝到全部配套工程完工,全長4.6公里的電力通道建設歷時僅120天,團隊用堅守與汗水跑出令人矚目的“加速度”,為按期送電筑牢堅實根基。
通道投運不是終點,而是更深遠服務的起點。中心城投公司將持續保障后續110千伏中心城變、220千伏東信變順利送電,并主動服務小米武漢科技園、先導科技等重點項目用電接入,確保華科國際醫學中心等重大民生工程可靠供電,為光谷打造具有全國影響力的科技創新中心和世界級產業集群,提供更堅強、更智能、更綠色的能源保障。
